一、鋼結構工程單品主桁架安裝步驟如下

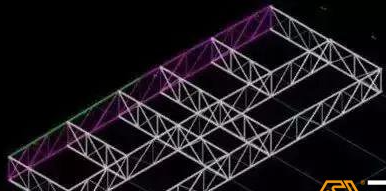

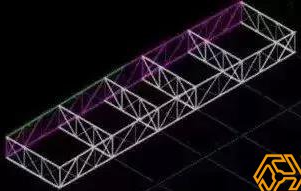

1、主桁架吊裝,兩點起吊,單機旋轉就位。吊車起吊主桁架至1m左右高度時進行桁架調平,以便吊裝構件順鞥利就位。由于桁架截面較大,起吊前的翻起過程容易產生平面內失穩(即腹桿受彎變形),故應預先采取加固措施,即用腳手管順著桁架方向架設兩道加固桿。如下圖
2、正式吊裝前必須進行試吊,并做好相應的安全準備加設保險鋼絲繩,防止意外。吊車抬吊,使得構件離開地面200mm后靜置5分鐘,以便認真檢查承壓地面、吊點位置、吊索連接等各個受力部位的實際狀況,并確認無誤后方可開始吊裝工作。吊裝就位后進行初步矯正,并拉設風纜繩及角鋼支撐臨時固定。
3、主桁架找正:包括平面位置、垂直度和標高的找正。
1)平面的找正:在支座安裝時完成。
2)標高的找正:一端在支座安裝時進行,另一端通過在臨時支撐胎架上加設墊板調整。
3)垂直度的找正:采用纜風繩校正法進行,主桁架的垂直度不能同時向一個方向偏差。
4、主桁架的穩定性
第一品主桁架安裝就位后及時拉設風纜繩,并采取相應措施進行臨時穩定,在第二品主桁架就位后及時進行次桁架施工,及時與第一品主桁架進行焊接固定。
5、按照第一品順序安裝相鄰桁架
6、次桁架的安裝需在相鄰兩榀主桁架焊接完成后進行
7、依次完成施工區域內主次桁架的安裝,直至完成單區域內主次桁架安裝、焊接工作并進行全面檢查,符合設計規范要求。

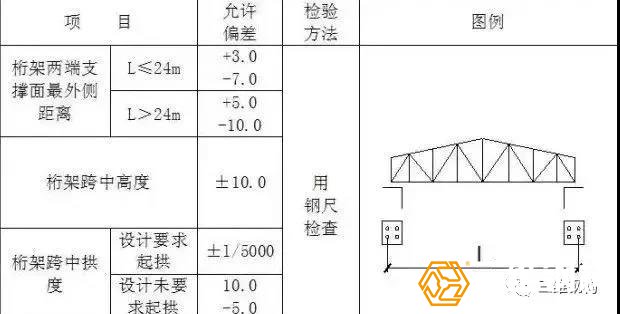

2、鋼結構工程鋼桁架安裝的允許偏差見表
注:項目中的尺寸以㎜為單位。

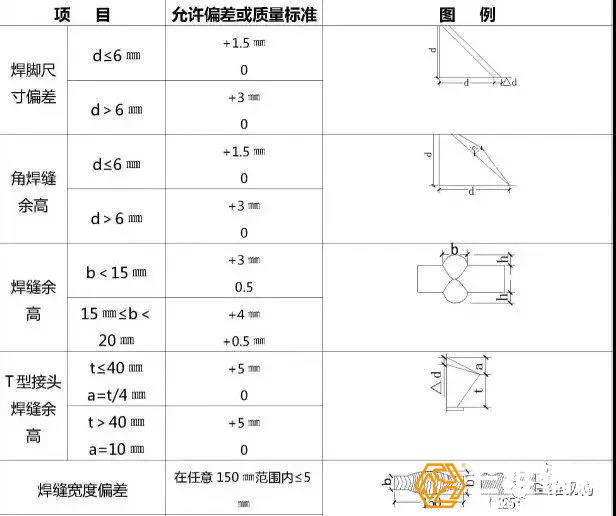

3、鋼結構工程焊縫外觀檢驗允許偏差或質量標準見表

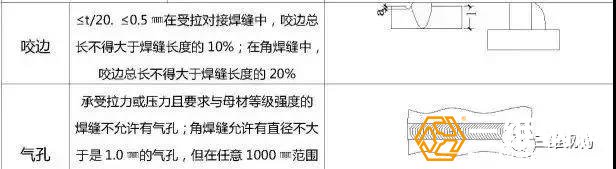

注:焊縫無損檢測,設計要求全焊透的焊縫,其內部缺陷的檢驗應符合下列要求:
(1)壹級焊縫應進行100%的檢查,其合格等級應為現行國家標準《鋼焊縫手工超聲波探傷方法及質量分級法》(GB 11345)B級檢驗的Ⅱ級及Ⅱ以上;
(2)二級焊縫應進行抽檢,抽檢比例應不小于20%,其合格等級應為現行國家標準《鋼焊縫手工超聲波探傷方法及質量分級法》(GB 11345)B級檢驗的Ⅲ級及Ⅲ以上。
